根據《國家發展改革委國家能源局全面提升“獲得電力”服務水平 持續優化用電營商環境的意見》(發改能源規〔2020〕1479號)《四川省全面提升“獲得電力”服務水平持續優化用電營商環境實施方案和工作機制的通知》(川發改能源〔2021〕103號)以及四川省水電投資經營集團有限公司關于印發《全面提升“獲得 電力”服務水平持續優化用電營商環境行動方案(2021-2022年)》的通知(川水電投發〔2021〕51號)等相關文件要求,對供電轄區內居民用戶、160kW及以下的小微企業用電報裝執行“零上門、零審批、零投資”(簡稱“三零”)服務;對高壓用戶用電報裝執行“省力、省時、省錢”(以下簡稱“三省”) 服務。
電力業擴報裝辦理指南
一、電力業擴報裝申請資料

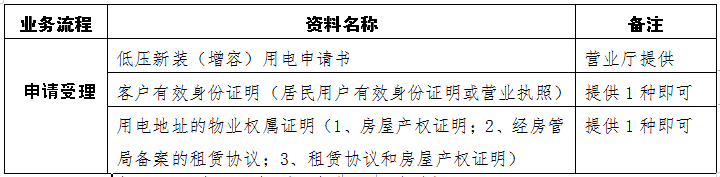

(一)、低壓居民、非居民用戶用電申請提交資料

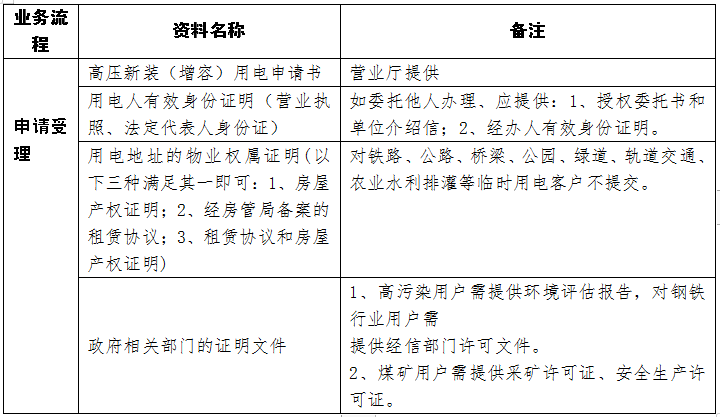

(二)高壓用戶用電申請提交資料

二、具備直接裝表條件的低壓居民、非居民用戶業擴報裝流程及時限
(一)適用范圍:無配套工程或配套工程不涉及外線工程(不需要立桿架線或敷設低壓電纜等)的低壓非居民用電用戶。
(二)業務流程
申請受理 裝表接電
(三)辦理時間:2個工作日

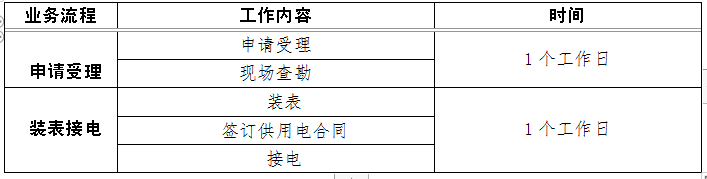

(四)業務工作內容及時限

三、不具備直接裝表條件的低壓居民、非居民用戶業擴報裝流程及時限
(一)適用范圍:有配套工程并涉及外線工程(需要立桿架線或敷設低壓電纜等)的低壓非居民用戶。
(二)業務流程
申請受理 裝表接電
(三)辦理時間:5-7個工作日
(四)業務工作內容及時限

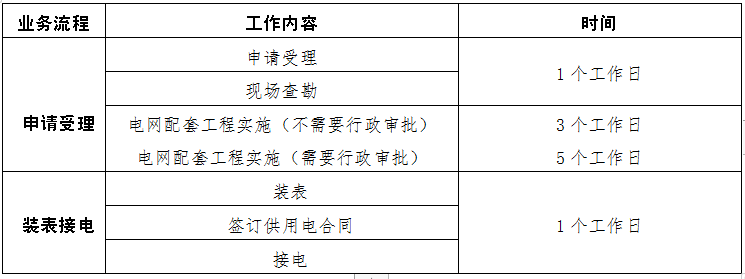

![I@[}(QJPWYO`5N9VL%D]25J](http://www.radiata.cn/file/upload/202109/22/090212652.png)
四、10千伏電力用戶業擴報裝流程及時限
(一)適用范圍:10千伏供電的電力用用戶、住宅小區用戶等。
(二)業務流程
申請受理 供電方案答復 外部工程建設 裝表接電
(三)辦理時間:?jiǎn)坞娫?250千伏安以下10個工作日,單電源1250千伏安以上21個工作日,雙電源32個工作日。
(四)業務工作內容及時限
